حققت مؤسسة الإمارات للطاقة النووية العديد من الإنجازات منذ تأسيسها في عام 2009، وستظل المؤسسة محافظةً على تركيزها لتحقيق رسالتها المتمثلة في توفير الطاقة النووية لدولة الإمارات العربية المتحدة.

 وبدأت الأعمال الإنشائية في المحطة في يوليو 2012 بعد الحصول على الرخصة الإنشائية من الهيئة الاتحادية للرقابة النووية وشهادة عدم الممانعة من هيئة البيئة – أبوظبي.

وسيؤدي هذا المشروع دورًا أساسيًا في تنويع مصادر الطاقة في الدولة وسيوفر كمية كبيرة من الطاقة للمنازل والشركات والمنشآت الحكومية مع تقليلها للبصمة الكربونية في الدولة. وبعد التشغيل التام للمحطة، من المتوقع أن تحدّ محطة براكة من الانبعاثات الكربونية في الدولة بواقع 12 مليون طن سنويًا.

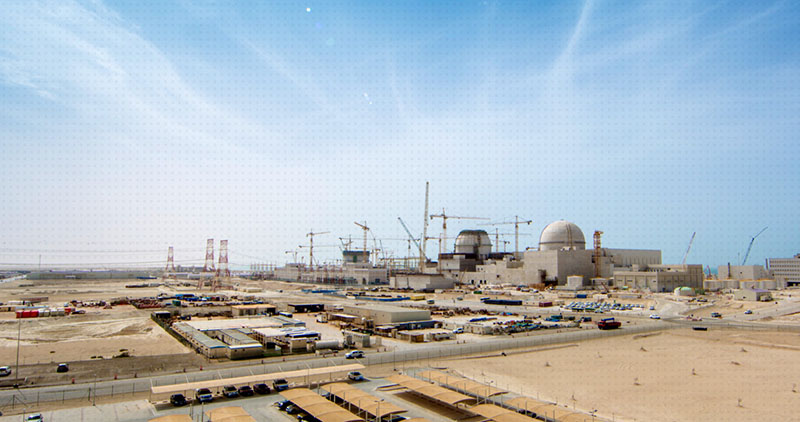

وتقع محطة براكة للطاقة النووية في المنطقة الغربية لإمارة أبوظبي وتطل على الخليج العربي وتبعد نحو 53 كيلومترًا إلى الجنوب الغربي من مدينة الرويس. وفي عام 2020، سيحتوي هذا الموقع على أربع محطات للطاقة النووية.

وستوفر مفاعلات الطاقة المتقدمة الأربعة (في محطة براكة نحو ربع احتياجات الدولة من الكهرباء. وحاليًا، يبلغ عدد موظفي مؤسسة الإمارات للطاقة النووية أكثر من 1700 موظفًا ومن المتوقع أن يصل إلى 2500 لتشغيل المحطات وصيانتها، وفي عام 2020، ستحتاج المؤسسة إلى نحو 2500 موظف وموظفة من ذوي الكفاءات وبمختلف التخصصات مثل المهندسين والتقنيين وموظفي الدعم، وذلك لضمان تشغيل المحطات الأربعة في موقع براكة على نحوٍ آمن وفعّال".

الجدول الزمني لتطوير البرنامج النووي السلمي الإماراتي

يوليو 2012 – الحصول على رخصة إنشاء المحطتين الأولى والثانية في براكة من الهيئة الاتحادية للرقابة النووية

يوليو 2012 – صب خرسانة السلامة للمحطة الأولى

مارس 2013 – تسليم طلب رخصة إنشاء المحطتين الثالثة والرابعة في براكة

مايو 2013 – صب خرسانة السلامة للمحطة الثانية

نوفمبر 2013 – إتمام تركيب البطانة المعدنية في مبنى المحطة الأولى

أبريل 2014 – إتمام مركز التدريب على أجهزة المحاكاة الفريد من نوعه في محطة براكة للطاقة النووية

مايو 2014 – تركيب حاوية المفاعل للمحطة الأولى

يوليو 2014 – تثبيت حاوية المفاعل للمحطة الأولى

سبتمبر 2014 - صب خرسانة السلامة للمحطة الثالثة

يناير 2015 – إتمام القبة الخرسانية لمبنى احتواء المفاعل في المحطة الأولى

يناير 2015 – إنهاء الحيد المرجاني الصناعي على ساحل براكة

مارس 2015 – تسليم طلب رخصة تشغيل المحطتين الأولى والثانية في براكة

يونيو 2015 - تركيب حاوية المفاعل للمحطة الثانية

يوليو 2015 – تثبيت جهاز المحاكاة الثاني في مركز التدريب في محطة براكة

سبتمبر 2015 – تثبيت مولدات البخار في المحطة الثانية

سبتمبر 2015 – صب خرسانة السلامة للمحطة للرابعة

نوفمبر 2015 - إتمام تركيب البطانة المعدنية في مبنى المحطة الثانية

فبراير 2016 - توقيع اتفاقية بين مؤسسة الإمارات للطاقة النووية وشركة أبوظبي للنقل والتحكم - ترانسكو

فبراير 2016 - استكمال اختبار التوازن المائي البارد في المحطة الأولى

إبريل 2016 - استكمال مبنى احتواء المفاعل في المحطة الثانية

يوليو 2016 - استكمال اختبار السلامة الهيكلية واختبار معدل التسرب المتكامل للمحطة الأولى

يوليو 201- تثبيت حاوية المفاعل في المحطة الثالثة

أغسطس 2016 - تثبيت مولدات البخار في المحطة الثالثة

أكتوبر 2016 - الإغلاق المالي

أكتوبر 2016 - توقيع الائتلاف المشترك بين مؤسسة الإمارات للطاقة النووية والشركة الكورية للطاقة الكهربائية - كيبكو

نوفمبر 2016 - توقيع شركة براكة الأولى وشركة أبوظبي للماء والكهرباء اتفاقية شراء الطاقة

يناير 2017 - بدء مرحلة جديدة من العمليات الإنشائية في المحطتين الثالثة والرابعة

فبراير 2017 - تثبيت المكثف في المحطة الرابعة

مارس 2017 - استكمال البطانة الداخلية لمبنى احتواء المفاعل في المحطة الثالثة
