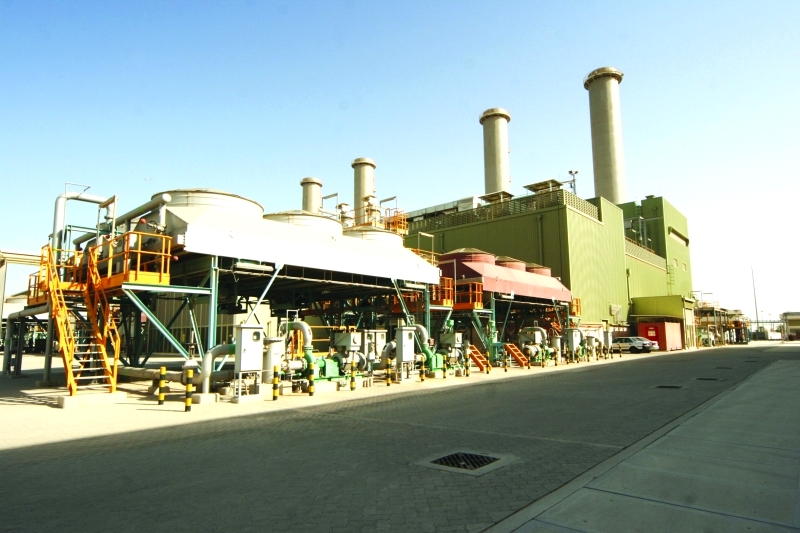

قال سعيد محمد الطاير، العضو المنتدب الرئيس التنفيذي لهيئة كهرباء ومياه دبي إن الهيئة أرست في يوليو الماضي عقد الخدمات الاستشارية لتنفيذ مشروع المرحلة الرابعة من محطة توليد الكهرباء بالعوير، المحطة «H»، على شركة استشارات عالمية، بقيمة إجمالية وصلت إلى 22,2 مليون درهم، وذلك تحقيقاً لرؤية القيادة الرشيدة التي تعمل على تعزيز سعادة ورفاهية المواطنين والمقيمين.
مشروع
وأضاف: «يشمل المشروع توريد وتركيب واختبار وتدشين 3 توربينات غازية بقدرة إنتاجية إجمالية تصل إلى 700 ميجاوات، ومن المتوقع أن يبدأ تشغيل التوربين الأول في1 يناير 2020، والثاني في 1 مارس 2020، والثالث في 30 أبريل من عام 2020».
قدرة
الجدير بالذكر أن القدرة الإنتاجية الحالية لمحطة العوير لتوليد الكهرباء «H» تبلغ 1974 ميجاوات، بواقع 607 ميجاوات للمرحلة الأولى، و 421 ميجاوات للمرحلة الثانية، و946 ميجاوات للمرحلة الثالثة.
