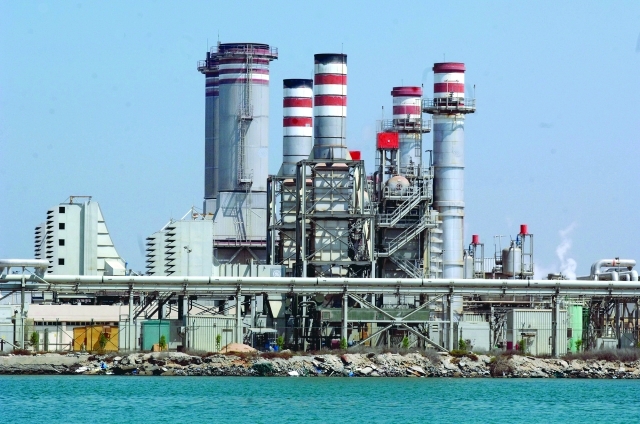

ساهمت الهيئة الاتحادية للماء والكهرباء في مسيرة التنمية التي تعيشها دولة الإمارات العربية المتحدة حيث كان للمشاريع الحيوية التي نفذتها الهيئة في مختلف إمارات الدولة الفضل الكبير في مواكبة التطورات المتلاحقة في مختلف المجالات، ووصلت القيمة المالية المخصصة لقطاع الماء والكهرباء قرابة 27.5 مليار درهم من ميزانية الحكومة الاتحادية، تم توجيهها لمشاريع إنشاء شبكات نقل وتوزيع الكهرباء، وشبكات النقل والتوزيع وتخزين المياه، فضلاً عن إنشاء محطات متطورة لتحلية مياه البحر.
وخلال السنوات 2006-2008، ظهرت جملة من التحديات، حيث زادت خلال هذه السنوات نسبة نمو الطلب على قطاعي الكهرباء والماء بصورة كبيرة، أثر الطفرة العمرانية والتجارية والصناعية الكبيرة، وأصدر صاحب السمو الشيخ خليفة بن زايد آل نهيان رئيس الدولة،حفظه الله، توجيهاته بضرورة الارتقاء بالخدمات المقدمة للمواطن في هذا القطاع، وعلى الفور بدأت الهيئة منذ ذلك الحين وحتى العام الجاري 2014، في تنفيذ المشاريع الخاصة بالبنية التحتية للكهرباء والماء، وشبكات نقل وتوزيع الكهرباء، وخطوط نقل وتوزيع وتخزين المياه، وإنشاء محطات تحلية مياه البحر.
إنجازات متلاحقة
ووفقاً لما رصدته الهيئة في الفترات السابقة وحتى نهاية الربع الثالث من العام الجاري 2014، وبحسب محمد محمد صالح مدير عام الهيئة الاتحادية للماء والكهرباء ، تعددت الإنجازات المتواصلة والتي كان من بينها تنفيذ مشاريع نقل وتوزيع الطاقة وتتكون هذه المشاريع من ثلاث مراحل مجدولة زمنياً، وتتضمن رفع سعة شبكة النقل من محطات تحويل وخطوط نقل وأعمال كابلات، ورفع سعة شبكة التوزيع من محطات تحويل وخطوط نقل وأعمال كابلات. ويصل إجمالي تكلفة هذه المشاريع في جميع مراحلها 4.57 مليارات درهم. وجار العمل حالياً على المرحلة الثانية من المشروع، حيث تبدأ المرحلة الثالثة والأخيرة عام 2016.
وفي هذا السياق، بلغت نسبة الطاقة الكهربائية المتاحة بالنسبة للاحتياج الكلي المتنامي 100% بنهاية العام الماضي 2013، وتستهدف الهيئة نسبة تغطية شبكة نقل وتوزيع الكهرباء تصل إلى 95% للنطاق المطلوب بنهاية العام الجاري 2014.
المياه و التخزين
وتتكون هذه المشاريع بدورها من ثلاث مراحل مجدولة بدأت في 2009 وتنتهي في 2019 كسابقتها، ويبلغ إجمالي تكلفتها 2.22 مليار درهم، وجاري العمل حالياً على المرحلة الثانية من المشروع، حيث تبدأ المرحلة الثالثة والأخيرة عام 2016.
ومن المنتظر أن تسهم هذه المشاريع في زيادة أطوال شبكات المياه من 5075 كم إلى 5638 كم، بما يتناسب مع الاحتياجات المائية والتوسعات السكنية. أيضاً زيادة السعة التخزينية من 115 مليون جالون إلى 278 مليون جالون للمحافظة على سعة تخزينية تعادل 72 ساعة. وتستهدف الهيئة نسبة تغطية شبكة نقل وتوزيع الكهرباء تصل إلى 95% للنطاق المطلوب بنهاية العام الجاري 2014.
تحلية المياه
وتتكون هذه المشاريع من مرحلتين بدأت في 2012 وتنتهي في 2017، ويبلغ إجمالي تكلفتها 1.4 مليار درهم، وتتضمن: إنشاء محطات تحلية مياه بالتناضح العكسي ومشاريع أخرى مرتبطة بها، إنشاء محطة تحلية مياه في الزوراء بسعة 30 مليون جالون بالاشتراك مع القطاع الخاص، ويهدف ذلك إلى تغطية احتياجات إمارتي عجمان وأم القيوين من خلال ربط خط نقل رئيسي يربطهما معاً. وقد تم الانتهاء تقريباً من المرحلة الأولى، وسيبدأ العمل على المرحلة الثانية خلال العام المقبل 2015، فيما بلغت نسبة المياه المتاحة بالنسبة للاحتياج الكلي المتنامي 100% بنهاية العام الماضي 2013.
تطوير الهيكلة
استكملت الهيئة الاتحادية للماء والكهرباء خلال العام الجاري مجموعة من المشاريع الإدارية التي تهدف إلى الوفاء بمتطلبات الحكومة الرشيدة وتنفيذ استراتيجيتها، بالاستعانة باستشاريين مختصين في مجالات متنوعة، وتمثلت هذه المشاريع في مشروع دراسة وإعادة هيكلة الهيئة ومشروع المواصفات المالية وفقاً للمتطلبات الدولية المالية ومشروع تطبيق سير العمليات ومشروع نظم المعلومات SAP ومشروع خدمة المتعاملين. وقد تم إنجاز هذه المشاريع كافة في السنوات الماضية، حيث كانت الهيئة الاتحادية للكهرباء والماء، من أولى الجهات الحكومية التي تقوم بتطبيق هذه المشاريع لكي تتواءم مع نظرة الحكومة واستراتيجيتها.
