انتهت هيئة كهرباء ومياه الشارقة من توصيل التيار الكهربائي لأكثر من 17 منزل بمنطقة السيوح حتى الآن وتواصل الهيئة جهودها لتلبية طلبات التوصيل لجميع المنازل بمختلف المناطق بالسيوح، وذلك طبقاً للخطة التي بدأت الهيئة في تنفيذها اعتباراً من شهر ديسمبر الماضي، وأيضا استمراراً لجهود الهيئة لتوصيل التيار الكهربائي لجميع المنازل بالسيوح.

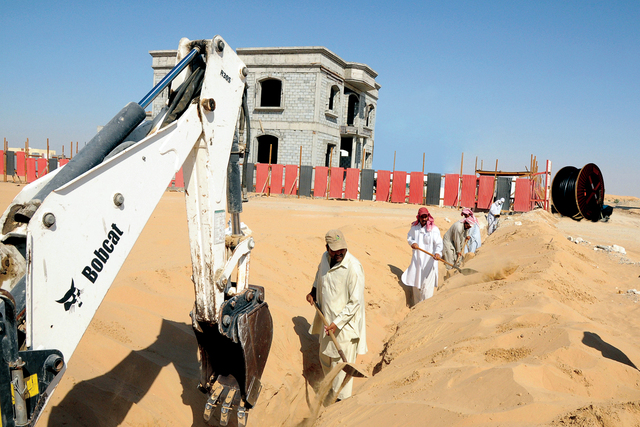

وأكد المهندس سيف السلمان مدير إدارة توزيع الكهرباء لـ"البيان": أن الهيئة تواصل جهودها المكثفة لتوصيل الكهرباء بمنطقة السيوح بتكلفة إجمالية تصل إلى أكثر من 125 مليون درهم، مشيراً إلى أن التمديدات الخاصة بشبكة الكهرباء بالسيوح تم الانتهاء منها ويجري حالياً العمل على توصيل التيار الكهربائي للمنازل بمنطقة السيوح طبقاً للخطة التي وضعتها الهيئة.

وأكد أن الهيئة تبذل جهوداً مكثفة وتولي أهمية كبيرة لإنجاز المشاريع المختلفة التابعة لها بمنطقة السيوح وتوفر كافة الإمكانات اللازمة لتنفيذها لتلبية احتياجات الحاضر وتطلعات المستقبل لأهالي المنطقة.

وأوضح أن التكلفة الإجمالية اللازمة لتنفيذ تمديدات الكهرباء بمنطقة السيوح تبلغ حوالي 125 مليون درهم وتضمنت المرحلة الأولى التي تم الانتهاء منها بتكلفة تصل إلى 50 مليون درهم تركيب المحولات اللازمة وتمديد كيبلات الضغط المتوسط والمنخفض، أما المرحلة الثانية تتضمن إنشاء محطة توزيع جهد 33/11 ك ف وما يقارب من51 محول بسعة 1000 ك ف، بالإضافة إلى تمديد كيبلات 33 ك:ف بطول 60 كم وكيبلات 11 ك.ف بتكلفة 75 مليون درهم.
